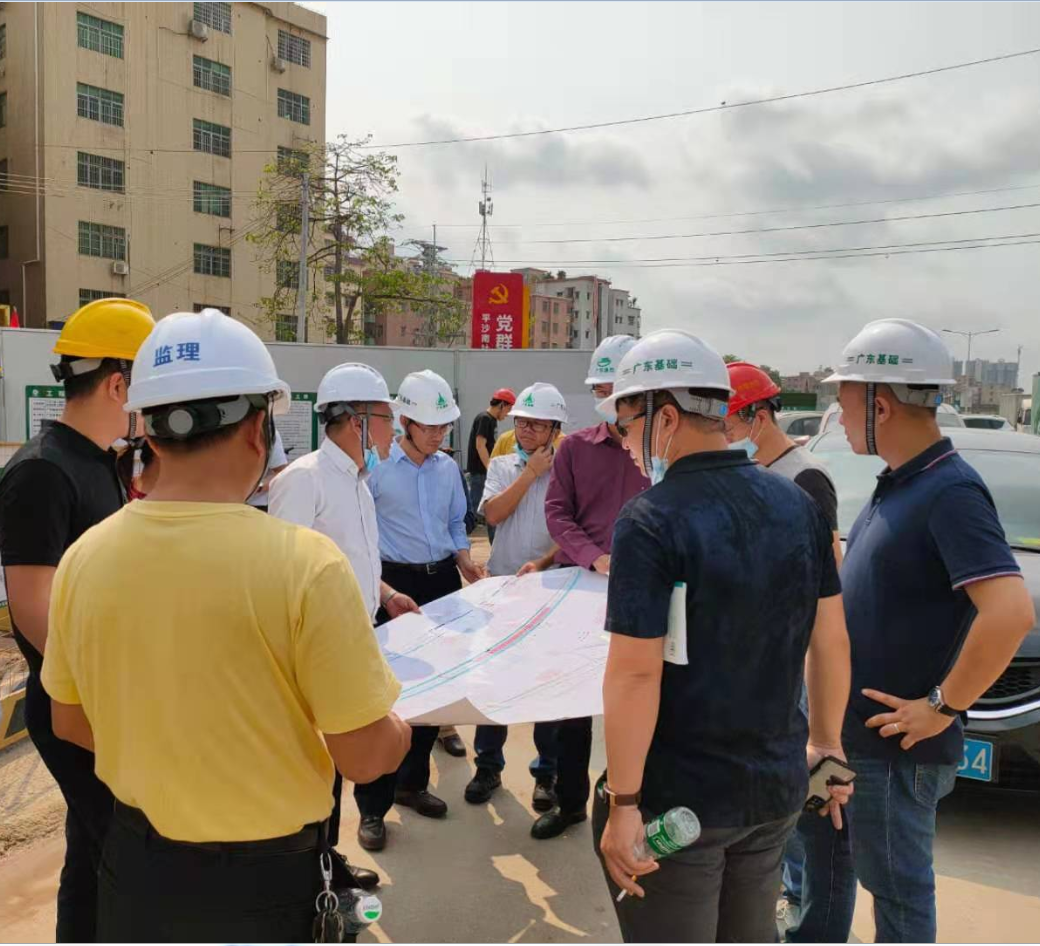

2021年3月30日上午10:00,市住建局公共設施處潘允其副處長帶隊主持召開現場會議,督導廣花一級公路地下綜合管廊施工進度。參加會議的有廣州市城市建設事務中心梁建光總工程師、廣東建勝市政建設投資有限公司林勝東副總經理、廣州市中心區交通建設有限公司談家龍副總經理以及勘察、設計、施工、我司現場負責人李夢云。

潘處聽取了現場施工總體完成情況以及存在的主要征地拆遷、管線遷改問題的匯報,詳細了解了廣花項目綜合管廊、下沉隧道、人行天橋等各主要節點施工情況。并根據市政府下達的有關綜合管廊績效考核要求,同時結合項目現場實際情況,對廣花項目各節點征地拆遷、管線遷改完成時間以及整體工期進行了布置和要求。其中對廣花二標提出以下要求:1、綜合管廊于2021年7月底前全部拉通;2、除江人路隧道范圍外,其余路段施工內容于2022年春節前基本完成。針對潘處提出的整體施工進度節點要求,施工單位承諾力爭按時完成上述要求。


會后,我司現場負責人李夢云承諾將認真執行會議要求,發揮溝通協調作用,共同推進項目順利開展。
